logo fundusze

Blog

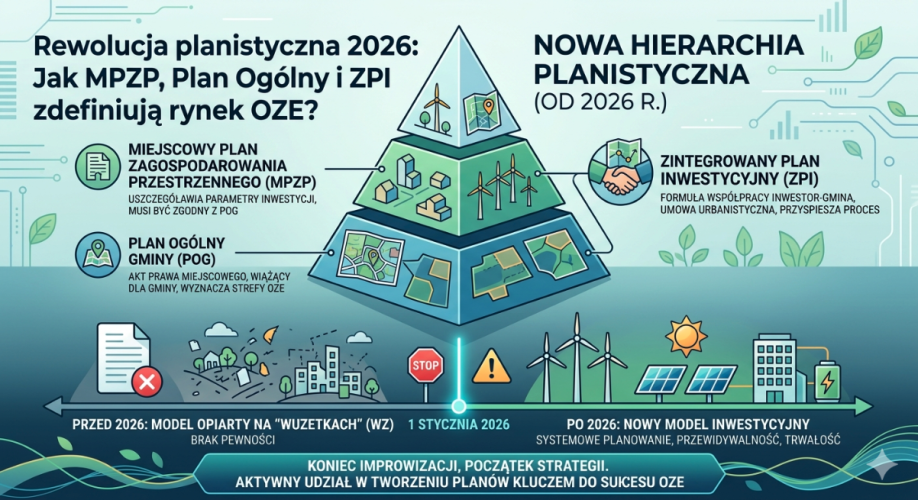

Rewolucja planistyczna 2026: MPZP, Plan Ogólny i ZPI – nowa mapa lokalizacyjna dla projektów OZE

Podziel się

Do końca 2025 r. modelowa ścieżka dewelopera OZE zaczynała się od jednego pytania: „czy dla tej działki da się uzyskać warunki zabudowy?”. Od 2026 r. to pytanie ma znacznie mniejszą wagę. Reforma systemu planowania przestrzennego przebudowuje kolejność działań na pre-FID – i zmienia układ sił między inwestorem, gminą i właścicielem gruntu. Decyzja o warunkach zabudowy (WZ), przez lata główny kanał wejścia w inwestycje fotowoltaiczne i wiatrowe, staje się jednym z najsłabszych. Ciężar przenosi się na plan ogólny gminy (POG) i miejscowy plan zagospodarowania przestrzennego (MPZP), a dla dużych projektów pojawia się nowe narzędzie – Zintegrowany Plan Inwestycyjny (ZPI).
Dla rynku oznacza to rzecz prostą, ale niewygodną: część portfela, która dziś jest na etapie WZ, w 2026 r. trafi w próżnię planistyczną. Deweloper, który kontynuuje prospecting zgodnie z logiką z 2023 r., po prostu płaci za aktywa, które przez najbliższe lata się nie zmaterializują.

POG: nowy właściciel mapy gminy

Plan ogólny gminy (POG) zastępuje studium uwarunkowań i kierunków zagospodarowania przestrzennego. Różnica jest fundamentalna – i w praktyce trudna do przecenienia. Studium było dokumentem kierunkowym. Nie wiązało obywatela, nie wymuszało nic na wójcie poza spójnością późniejszych uchwał. POG wchodzi do kategorii aktów prawa miejscowego: wiąże organy gminy, determinuje, jakie MPZP można uchwalić, a wszelkie decyzje WZ muszą zgadzać się z jego ustaleniami. Zamiast „wytycznej” mamy twardy szkielet prawny, który opisuje, gdzie w gminie wolno planować energetykę odnawialną, a gdzie – nie.

Co to oznacza w praktyce dewelopera OZE

  • Jeżeli POG danej gminy nie przewiduje w konkretnej strefie funkcji energetyki odnawialnej, uchwalenie MPZP pod farmę PV lub wiatrową jest w praktyce zablokowane – dopóki sam POG nie zostanie zmieniony. A to procedura długa, kosztowna i politycznie wrażliwa.
  • Realnym polem gry staje się etap konsultacji POG, nie etap WZ. Inwestor, który nie uczestniczy w procedurze uchwalania planu ogólnego w gminach swojego zainteresowania, oddaje pole walkowerem.
  • Gminy, które jako pierwsze uchwalą POG, definiują mapę możliwych inwestycji OZE w swoim regionie na co najmniej dekadę. Kolejność uchwalania POG jest więc de facto kolejnością priorytetów inwestycyjnych.

Nowa hierarchia jest prosta: POG → MPZP → realizacja. Kto pomija pierwsze ogniwo, ten nie buduje. Nawet idealna umowa z właścicielem, dopięte warunki przyłączenia i zamknięta decyzja środowiskowa nie wystarczą, jeżeli strefa planistyczna w POG nie dopuszcza funkcji OZE.

Koniec ery WZ – co zostaje z elastyczności lokalizacyjnej

Decyzja o warunkach zabudowy była przez lata głównym narzędziem polskiego dewelopera OZE. Znajdujesz grunt rolny, weryfikujesz klasę bonitacyjną i przyłącze, składasz wniosek o WZ i – o ile nic nie wybucha w procedurze środowiskowej – idziesz dalej. Elastycznie, szybko, bez aktywnego udziału gminy na poziomie planistycznym.

Od 2026 r. ten model zostaje ucięty na trzech frontach jednocześnie.

  1. Geograficznie. Nowe decyzje WZ będą ściśle powiązane z obszarami, które POG wskaże jako tereny dopuszczone do zabudowy. Grunty rolne oddalone od istniejącej infrastruktury – czyli dokładnie te, na których dotychczas wyrastały farmy fotowoltaiczne – w większości przypadków znajdą się poza tym obszarem.
  2. Czasowo. Nowe WZ będą co do zasady ważne 5 lat. To zamyka drogę do długoterminowego „bankowania” projektów, na którym opierała się część sektora. Bufor czasowy, którym wielu deweloperów operuje na pre-FID, właśnie zniknął.
  3. Strukturalnie. Ciężar decyzji lokalizacyjnych przenosi się z wydziału architektury na radę gminy. Oznacza to koniec ścieżki „dogadania się z urzędnikiem”. Dziś rozmawia się z gminą o ustaleniach planistycznych, nie o konkretnej działce.

To nie jest zakaz lokalizowania farm OZE poza zurbanizowanymi obszarami. To zmiana logiki systemu. O tym, gdzie wolno, decyduje nie deweloper z urzędnikiem w wydziale architektury, ale rada gminy w uchwale planistycznej. Skutkiem jest większa przewidywalność rozmieszczenia inwestycji – i znacząco mniejsza swoboda lokalizacyjna dla nowych graczy.

Czy MPZP jest obowiązkowy dla każdej farmy PV?

Nie. Ustawa o planowaniu i zagospodarowaniu przestrzennym nie wprowadza ogólnego wymogu uchwalenia MPZP dla każdej instalacji OZE. Nie istnieje też jedna, uniwersalna progowa moc instalacji, która automatycznie przesądzałaby o takim obowiązku.

W praktyce po 2026 r. brak MPZP staje się jednak źródłem odmów, opóźnień i ryzyka refinansowania – szczególnie dla projektów:

  • większej skali (od kilku do kilkunastu hektarów i powyżej),
  • lokalizowanych na gruntach rolnych wyższych klas bonitacyjnych,
  • wymagających odrolnienia lub zmiany przeznaczenia terenu,
  • położonych na styku kilku stref planistycznych POG.

O tym, czy MPZP jest konieczny, decyduje splot czynników: przeznaczenie terenu w planie ogólnym, klasa bonitacyjna, skala inwestycji, wymogi środowiskowe – i wreszcie polityka konkretnej gminy, która w nowym systemie staje się realną zmienną strategiczną, a nie formalnością.

Praktyczna rekomendacja: nawet tam, gdzie MPZP formalnie nie jest wymagany, posiadanie planu miejscowego obniża ryzyko projektu o rząd wielkości. Dla banku finansującego i dla funduszu infrastrukturalnego MPZP dopuszczający funkcję OZE to dziś szybszy, tańszy i bardziej przewidywalny argument niż którakolwiek ze ścieżek opartych na WZ.

ZPI: narzędzie dla inwestorów, którzy umieją prowadzić dialog z gminą

Zintegrowany Plan Inwestycyjny (ZPI) to najciekawsza z nowych opcji w systemie. Formalnie – szczególna forma planu miejscowego. Praktycznie – plan „szyty na miarę” uchwalany na wniosek inwestora, oparty na tzw. umowie urbanistycznej między inwestorem a gminą. Mechanizm wiąże interes prywatny z potrzebami lokalnej wspólnoty i w założeniu ma podnosić akceptację społeczną dla inwestycji.

Dlaczego ZPI to inna liga?

  • Inwestor uczestniczy w kształtowaniu ustaleń planu, zamiast czekać na cykl planistyczny gminy – ma realny wpływ na zapisy dotyczące swojej inwestycji.
  • Umowa urbanistyczna pozwala powiązać inwestycję z konkretnymi zobowiązaniami wobec gminy (infrastruktura drogowa, partycypacja w korzyściach, rewitalizacja, pakiety dla mieszkańców) – co radykalnie podnosi szanse akceptacji politycznej.
  • Uchwalenie ZPI może iść szybciej niż pełna procedura MPZP, ponieważ nie trzeba czekać, aż gmina „znajdzie w budżecie” aktualizację planu miejscowego.

W skali kraju uchwalono dotychczas około 30 ZPI. Większość dotyczy mieszkaniówki, dróg i rozbudowy sieci technicznych. Dla OZE mamy dopiero pierwsze sprawy, pierwsze orzeczenia Naczelnego Sądu Administracyjnego potwierdzające dopuszczalność tego instrumentu dla projektów energetycznych i pojedyncze wdrożenia sektorowe. Do „nowego standardu branżowego” ZPI w OZE jeszcze nie dorósł – ale dla wybranych projektów staje się już realną alternatywą.

Kto zatem powinien patrzeć w kierunku ZPI? Deweloperzy dużych projektów – farm wiatrowych powyżej 50 MW, hybryd PV + BESS na poziomie sieciowym, magazynów wielkoskalowych – którzy mają zasoby do negocjowania umowy urbanistycznej i budowania partnerstwa z gminą, zamiast rozmawiać równolegle z 14 różnymi gminami o 14 różnych MPZP.

Co realnie decyduje o powodzeniu projektu OZE w 2026 r.

Nowy system wymusza reorganizację procesu. Deweloper, który chce przejść 2026 r. bez strat, musi zmienić kolejność kroków postępowania.

  1. Analiza POG zamiast analizy WZ. Pierwsza warstwa analityczna to już nie ewidencja gruntów i księgi wieczyste, tylko plan ogólny gminy. Czy gmina ma uchwalony POG? Jakie strefy planistyczne w nim wyznacza? Czy dopuszcza energetykę? Jeśli POG jeszcze nie powstał – kiedy planuje się uchwalenie i jaki jest kształt projektu?
  2. MPZP jako aktywo inwestycyjne. Obecność lub brak MPZP z dopuszczoną funkcją OZE staje się jednym z trzech kluczowych parametrów wyceny działki – obok klasy gruntu i dostępu do stacji GPZ. Działka z „gotowym” MPZP pod OZE ma dziś wymierną premię cenową.
  3. Relacja z gminą jako kompetencja, a nie miły dodatek. W modelu opartym na WZ wystarczyło dogadać się z urzędnikiem w wydziale architektury. Dziś potrzebny jest systematyczny dialog planistyczny: udział w konsultacjach POG, stanowisko inwestora w procedurach MPZP, ewentualnie ZPI. To kompetencja organizacyjna, nie soft skill.
  4. ZPI jako opcja strategiczna. Dla dużych projektów warto rozważyć ZPI jako szybszą i bardziej przewidywalną ścieżkę – pod warunkiem, że organizacja ma wewnętrzne kompetencje do prowadzenia umowy urbanistycznej i partnerstwa z gminą.
  5. Uwarunkowania gruntowe i klasa bonitacyjna pozostają. Reforma planistyczna nie zdejmuje wymagań sektorowych. Klasy V–VI i nieużytki pozostają „bezpieczną strefą” dla fotowoltaiki; klasy I–III nadal wymagają odrolnienia i merytorycznego uzasadnienia.
  6. Uproszczenia w prawie budowlanym nie są uproszczeniami planistycznymi. Ułatwienia dla mikroinstalacji, prefabrykacji i drobnicy nie zdejmują z farm OZE większej skali wymagań planistycznych – to dwa różne porządki regulacyjne.

Podsumowanie: planowanie wyprzedza pozyskanie gruntu

Do 2025 r. modelowy lejek deweloperski zaczynał się od gruntu, a dokumenty planistyczne były jego konsekwencją. Od 2026 r. kolejność się odwraca: zaczyna się od POG i MPZP, a grunt jest konsekwencją. Deweloperzy, którzy zrozumieją to jako pierwsi, kupią projekty gotowe do FID w cenach działek rolnych. Ci, którzy zignorują reformę, będą przez kolejne 3–5 lat tłumaczyć komitetom inwestycyjnym, dlaczego istotna część portfela utknęła na etapie planu.

Rok 2026 nie zamyka rynku OZE w Polsce. Zamyka pewien etap – ten, w którym o lokalizacji decydowały decyzje administracyjne wydawane ad hoc. Otwiera kolejny: ten, w którym lokalizacja jest wynikiem strategii planistycznej, a nie sprytu prospectingowego.

Jak sprawdzić lokalizację w nowym systemie – OzeGen

Reforma planistyczna 2026 r. przesuwa punkt ciężkości w stronę danych. Dobrze ulokowany projekt OZE w nowym systemie zaczyna się od warstwy analitycznej, która łączy ustalenia POG, MPZP, ewidencję gruntów, klasy bonitacyjne i mapę saturacji sieci – zanim deweloper pojedzie na pierwszą wizję lokalną.
OzeGen to polska platforma analityczna dla sektora OZE, zbudowana z myślą o tej nowej logice. W jednym interfejsie agregujemy dane MPZP, ewidencję, klasy bonitacyjne, dystans do GPZ, uwarunkowania regulacyjne tak, żeby wyszukiwanie i ocena lokalizacji dla farmy fotowoltaicznej, wiatrowej lub hybrydowej zajmowało godziny, nie tygodnie.

Platforma jest już dostępna a pierwsze 1 000 hektarów analizy w platformie OzeGen jest bezpłatne. To wystarczająca powierzchnia, żeby zweryfikować otoczenie jednej z posiadanych inwestycji i sprawdzić, jak reforma planistyczna zmienia scoring Twoich obecnych projektów.

Rejestracja i darmowe hektary dostępne pod https://ozegen.ai
